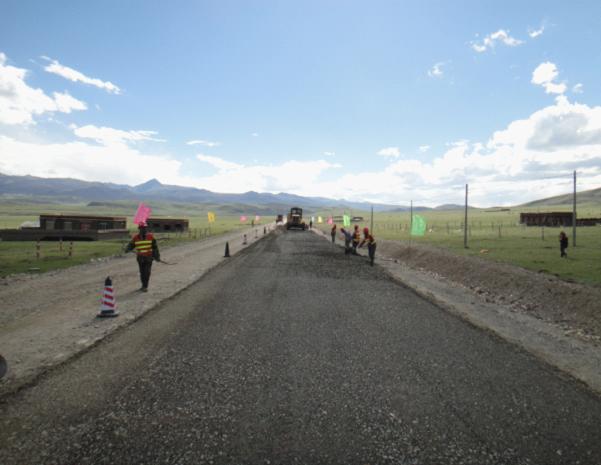

2012年6月9日下午,G318線東海路紅海段LM4合同段進行了級配碎石墊層試驗段的鋪筑。鋪筑路段選定在D17合同段K283+200~K283+500段右幅300米,施工工藝采用集料集中拌合,平地機攤鋪方式進行。試驗段施工時間約3個半小時,施工完畢后對高程、壓實度、橫坡等進行了檢測,各項指標均合格,并對碾壓遍數、松鋪厚度、含水量控制、合適的作業長度等進行了數據收集,并確定了相應的經驗數據及有效的施工工藝,能夠指導大面積施工。LM4合同段級配碎石墊層試驗段的鋪筑,標志著東海路紅海段路面工程施工拉開了帷幕,近期將進行水泥穩定碎石底基層的試驗段,路面工程的施工將有序地進行。
